悩みゴト・困りゴト
2階の北面・南面の雨樋からポタポタと雨水が漏れているから直して欲しい。塗装もやっているのであれば屋根の塗装も20年近くやっていないので一緒に見積もって欲しい。

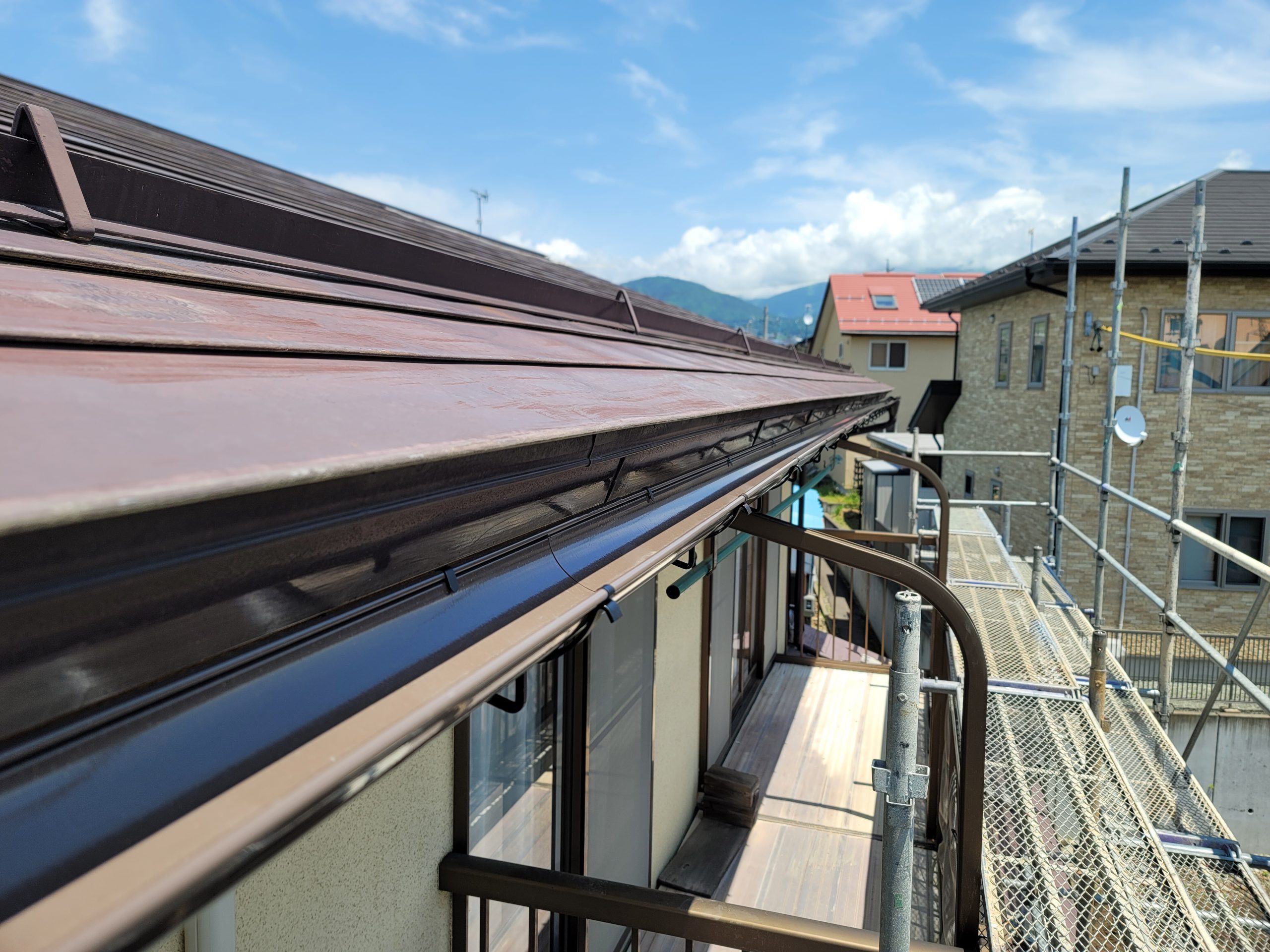

工事後
工事前
工事用データ
工事内容:雨樋取替え・棟瓦取替え・雨押え設置・屋根塗装
工事箇所:雨樋全部取替え、屋根塗装、2階棟瓦取替え、雨押え一部設置
工事期間:50日間
工事金額:120万円~130万円(税別)
提 案
現地調査の結果、お客様の要望である雨樋取替え・屋根塗装の他に棟瓦がズレていたり、外壁の柱型が雨を吸って腐っていたので、取替えの提案をさせていただきました。
雨樋は、既存より受け金物を肉厚にしてさらに取付間隔を約90㎝から約45㎝にする提案。
屋根塗装は、塗料別の単価表を提案し、予算と耐久性のバランスで選択してもらう。
棟瓦は、既存瓦の積み直しか既存瓦を撤去してトタンで棟カバーを作成する2つの方法を提案。
雨押えは、屋根と外壁の取り合い部分をカットして下地+雨押えを設置する方法を提案。
工事前写真
工事前01:【雨樋】
雪の影響で軒樋が下がり、水勾配が取れなくなっている状態。火災保険を利用することにする。
工事前02:【棟瓦】
これも雪の影響で棟瓦が崩れかかっています。これも火災保険を利用することにする。
工事前03:【雨押え】
この頃の建物は雨押さえを設置していないものが多く、雨が降ると柱型の木材が雨を吸収して、劣化を促します。
工事前04:【屋根】
前回塗布した塗膜が劣化して、刷毛跡が見える状態になっている。また、ハゼからサビ水が流れている跡が表れてきている。
工事中写真
工事中01:【雨樋】
既存を撤去して、新しい受け金物と軒樋を設置している最中。
工事中02:【棟瓦】
既存棟瓦を撤去して、トタン棟カバーを設置するために下地を設置している最中。
工事中03:【雨押え】
屋根と外壁の取り合い部分を撤去して、木下地を設置して、雨押えを被せています。
工事中04:【屋根】
下塗り(サビ止め)完了です。
工事後写真
工事後01:【雨樋】
提案したように既存より、肉厚な受け金物を半分の間隔で設置していますので、雪の影響は受けにくくなっています。
工事後02:【棟瓦】
トタン棟カバーを設置して完了です。棟瓦からトタンに変えてスッキリしました。
工事後03:【雨押え】
これで雨の影響は今までよりも格段に受けなくなります。
工事後04:【屋根】
上塗り完了です。
